11天,赛出“兴电速度”

2020年07月03日11:11


“报告!220千伏前突1号线7基倒塔全部抢修完毕,申请恢复送电!”7月1日12时,在220千伏前突1号线倒塔抢修现场,负责人吴昊的声音回荡在田间,“送电成功!”96名抢修人员不约而同的鼓起了掌,至此,这场与时间赛跑、气候作战的抢修任务拉下了帷幕,囯网蒙东兴安供电公司用11天跑出了“兴电速度”。

风雨来 集结“兵马” 乘风破浪出发

6月20日下午,天空骤然变色,铅灰色的云层厚厚的压在城市上空。随着一声响彻天际雷声,13级的龙卷风夹着冰雹在内蒙古兴安盟境内肆虐。19时41分,科右前旗220千伏变电站前突1号线故障跳闸,重合闸、强送电均未能成功送电。大风预警解除后,囯网兴安供电公司输电工区8人到达冰雹大风中心地区进行勘察,发现这场恶劣天气对该线路造成连续7基塔倾倒的严重破坏,附近树木或连根拔起,或拦腰折断。

6月21日5时,国网蒙东兴安供电公司职工开赴第一线,投入抢险、抢修工作,各部门负责人深入一线了解灾情,指挥线路抢修各项工作,上午9时,兴安供电公司召开抢修工作会议,紧急征调离受灾地区最近的施工单位参与抢修,要求各部门高度重视抢修工作,成立抢修、保电、物资、后勤、宣传5支抢修队伍。

抢修现场96名抢修人员听从调派,挖掘机、铲车陆续到达受灾地点。所幸的是,经基建部门勘查,强大的侧风未能伤及铁塔“根基”,基础无恙让抢修负责人心中有谱,立下“12天内恢复供电”的“军令状”。

雨停歇 “粮草”到位 现代智慧及时供应

“兵马”在动,“粮草”更要先行。尽管最大限度降低了故障造成的影响,但抢修工作还在继续。6月21日,兴安公司成立物资应急专项行动小组,启动应急物资保障预案,积极采取措施,全力做好应急物资保障。

该公司物资部以物资调配室为核心,第一时间受理抢修物资需求,制定应急物资调配方案。同时向国网蒙东电力物资部汇报抢修物资缺口情况。

针对未有满足条件的铁塔材料,充分应用现代智慧供应链统筹全省全域及供应商物力资源,系统查询自有库存、项目暂存、供应商寄存、协议库存供应商库存和产能等信息。6月22日,经过多方商议,综合考虑厂家生产经验、物资技术参数、运输距离等因素,最终确定铁塔供应厂家。物资部、运检技术部、输电工区组成现场催交小组驻厂催交。

积力所举无不胜,众志所为无不成,该公司物资部发挥物资专业“大脑中枢”作用,与抢修现场保持实时信息互通,22日至25日,抢修所需导线、金具、绝缘子等材料陆续到达现场。

淌泥泞 昼夜不停 组塔验收并进

21日凌晨,该公司输电工区8人用时5分钟将临时应急指挥部搭建完毕,抢修物资、人员均到指挥部前集合。极端恶劣天气带来的困难随处可见,田间的泥土“喝饱”了水,保电人员和抢修队伍的步伐被大大拖慢,汗水雨水混在一起,浸透他们的衣衫鞋袜。

为了能尽快送电,抢修人员顾不上劳累,火速开展各项工作,密切配合,分工明确,一边拆解变形倒下的铁塔,一边守护着光缆不被施工破坏。

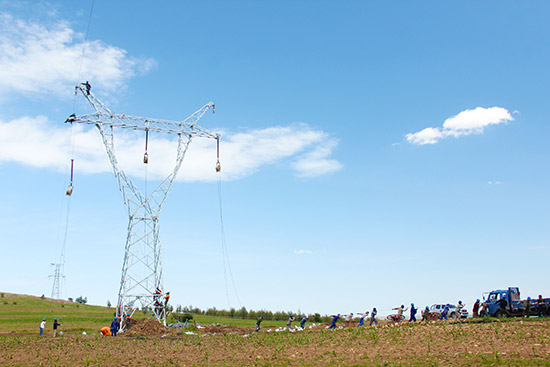

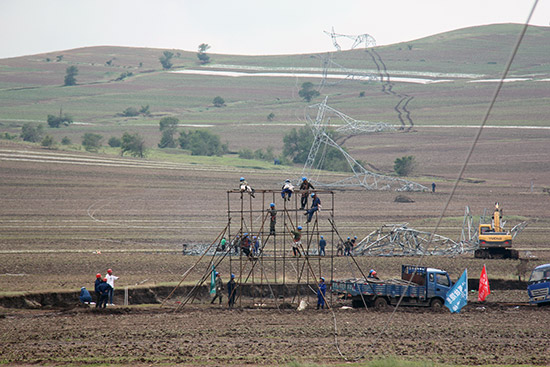

塔材金具逐步到位,施工单位正式开展组塔工作。由于作业地点地势平坦又处于耕地中,此次组塔采用吊车整体组立的方式进行。操控吊车的工作人员小心谨慎、找好角度,塔上工作人员认真细致,地面管控人员手眼并用负责协调、排除潜在的安全隐患。工程进行到哪一步,验收就跟进到哪一步,工期紧但质量不能放松!秉承着“修必修好”的原则,验收工作开展得格外细致。工期逐步完成,气温也逐步攀升,6月28日,当天气温最高达31度,烈日下的玉米地又闷又热,现场抢修人员绷紧着心中的铉,汗水顺着脸颊留下来也顾不上擦拭。连续七天奋战在抢险一线的作业人员在10时52分完成了最后一基塔的组塔验收工作。

送关怀 浓情端午 抢修一线飘粽香

6月25日,熏风动田垄,端午节如期而至。国网兴安供电公司参与抢修的职工,舍小家、顾大家,坚持奋战在抢修、恢复供电的第一线。这背后,有职工家属们的默默支持,同时,也有国网兴安供电公司工会的关怀,国网兴安供电公司总经理委托相关人员到“6·20”暴风雨受灾的抢修现场看望假期坚守在一线的职工,为节假日期间艰苦作业的抢修人员送来节日慰问品,并详细了解当前施工进展情况和存在困难,强调一定要照顾好一线人员身心健康,确保施工安全。

4.图为囯网蒙东兴安供电公司工会在6月25日端午节慰问抢修职工

在抢修现场,公司工会将粽子、水果、鸡蛋等慰问品送到一线职工手中,代表公司对所有抢修人员端午节期间的辛勤付出表示感谢。与大家进行短暂的交谈后,抢修人员带着公司的祝福又急忙分散在各个作业点继续执行任务。

乌云散 恢复送电 电力职工各显神通

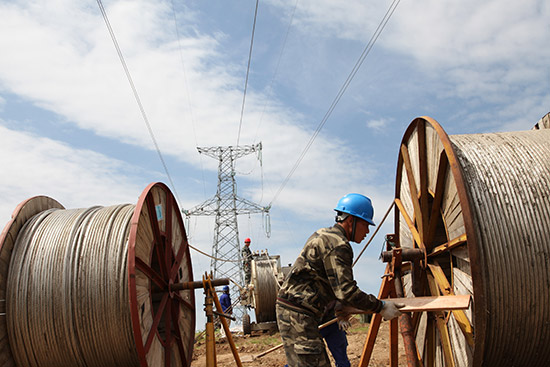

“一二,加油!一二,加油!”6月29日清晨,伴随着强劲的号子声,一群带着蓝帽子的抢修人员正卯足了劲,一点一点开展送线工作。一头是张力机,另一头是牵引机,他们在7基塔之间奔波,滑轮吱吱呀呀的声音揪着现场所有人的心。4个小时后,三相导线全部架设完成,随即,抢修人员登塔开展绝缘子、金具等材料安装。

下午,现场发出电光火石的声音,是输电工区抢修人员贾狄对损坏的接地极进行焊接,迸发的火星将他的衣服烫出多个“窟窿”,也标志着,抢修任务进入最后阶段。

7月1日11时40分,兴安供电公司对7基铁塔完成了最后一次的验收,确定导地线弧垂、接地电阻、基础无故障后向调度汇报可以恢复送电。

12时,220千伏前突1号线送电成功,这场起于风雨,止于骄阳,历时11天的抢修拉下了帷幕,这11天,他们吃盒饭、睡帐篷,在烈日下挥汗如雨,在风雨里毅然坚守。这11天,他们诠释了电力人的职业操守和专业水平。这11天,他们干出了“兴电速度”!(张泽林、王思璇、刘禹)
